Força-tarefa em Londrina retira 600 kg de fiação obsoleta da Avenida Saul Elkind
Ação integrada entre Copel, Londrina Iluminação e operadoras visa regularizar o cabeamento aéreo e aumentar a segurança na zona norte da cidade.

A fase inaugural do mutirão de regularização da rede de telecomunicações na Avenida Saul Elkind, localizada na zona norte de Londrina, resultou na remoção de 600 quilos de sucata. A força-tarefa, encerrada nesta terça-feira (1º), engloba a Copel, a Londrina Iluminação e as empresas prestadoras de serviços de telefonia e internet que operam no trecho.

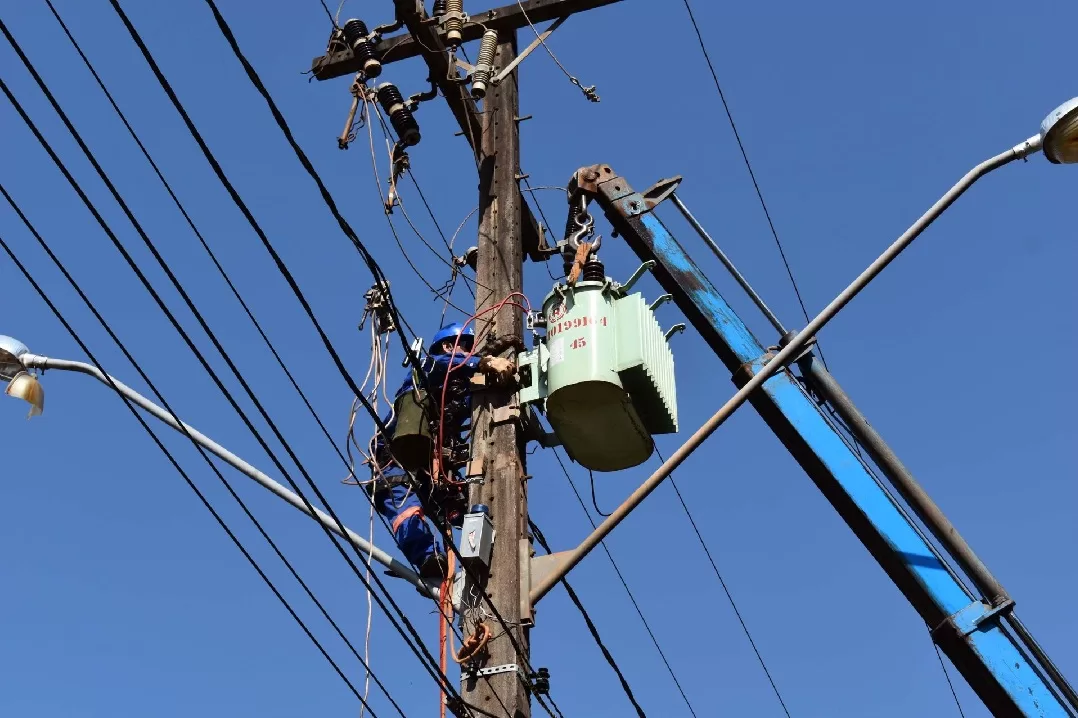

Nesses dois primeiros dias de trabalho, as equipes atuaram na adequação de 83 postes dos 168 inicialmente planejados para o início das intervenções. O projeto completo abrange a manutenção e ordenamento do cabeamento aéreo ao longo de 535 estruturas ao longo da via.
A iniciativa ganha sequência no mês de setembro com a realização de mais duas rodadas de trabalho, programadas para os dias 8 e 9, e posteriormente 14 e 15. A operação conta com a colaboração técnica e operacional do município, incluindo a Guarda Municipal, CMTU, além de órgãos de classe como o CEAL, CREA-PR e CRT-04.
A regulação do setor, fixada por diretrizes conjuntas da Aneel e da Anatel, estabelece que o ordenamento dos fios de telecomunicações fixados nos postes de energia elétrica é de competência direta das próprias operadoras. O rigor na fiscalização visa coibir o acúmulo de fios que descumprem as normas vigentes de compartilhamento de infraestrutura.
O prefeito Tiago Amaral acompanhou o andamento do mutirão e enfatizou a relevância da intervenção na artéria comercial da zona norte. O chefe do Executivo municipal enfatizou o pioneirismo do município na articulação direta entre a concessionária de energia, a gestão pública e o setor privado para resolver a questão.
Já a direção da Londrina Iluminação projeta um volume expressivo de recolhimento até o encerramento do calendário de trabalhos. O presidente da companhia pública, Vitor Horita, estimou que a remoção total possa atingir cerca de quatro toneladas de materiais irregulares ao longo dos seis dias previstos.
Do ponto de vista operacional, o acúmulo de cabos inativos de redes desatualizadas diminuiu o ritmo inicial previsto pelas equipes técnicas. De acordo com André Sena, representante da Copel, embora a presença substancial de fios obsoletos deixados por operadoras tenha exigido mais tempo de trabalho, o balanço da etapa inicial permanece positivo.
O cronograma terá continuidade na terça-feira (8), às 9h, partindo do cruzamento com a Rua Odilon Braga em direção à Avenida Angelina Ricci Vezozzo. Casos de fiação solta ou pendente que representem perigo à população podem ser informados diretamente à Copel por meio da central de atendimento telefônico no número 0800 51 00 116.
Com informações da Assessoria de Imprensa da Copel
